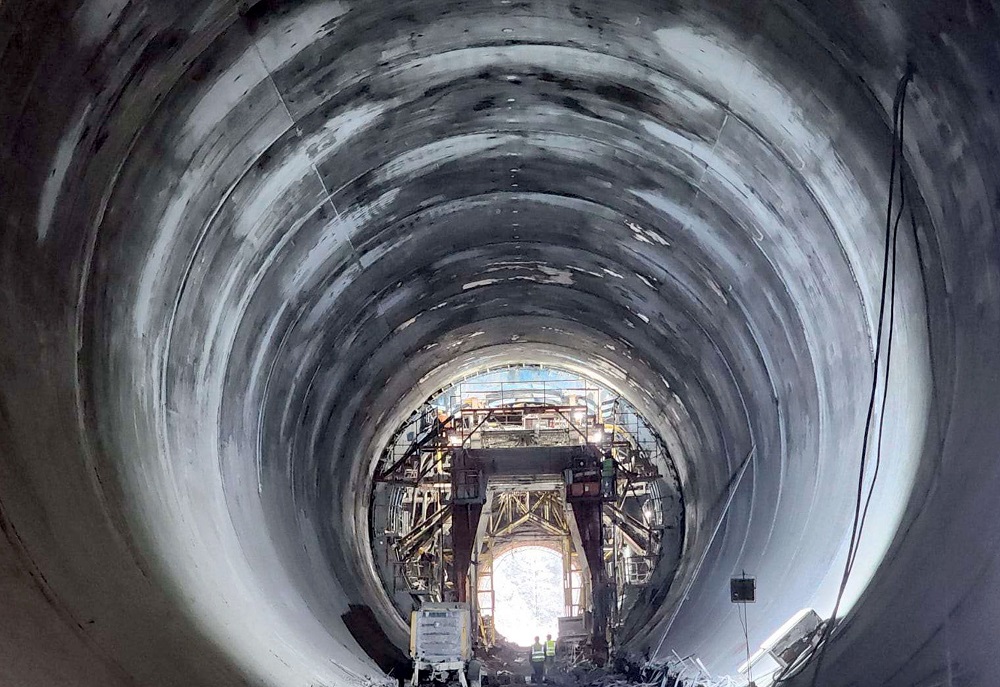

तनहुँ । तनहुँ जलविद्युत् आयोजनाको प्याकेज- २ अन्तर्गत जलाशयको मुहान (इनटेक) बाट सुरू भई पेनस्टक पाइप रहने स्थानसम्मको एक हजार चार सय ९३ मिटर लामो सुरुङ ‘ब्रेक थ्रो (छिचोलेको) छ ।
मुख्य सुरूङबाट गएको पानीलाई दुई सय १३ मिटर लामो पेनस्टक पाइपमार्फत भूमिगत विद्युत गृहमा खसाली विद्युत् उत्पादनका लागि कङ्क्रिट लाइननिङ कार्य भइरहेको छ ।
उक्त कार्यका लागि पेनस्टक पाइप जडानकार्य अन्तिम चरणमा पुगेको आयोजनाका सञ्चारविज्ञ सचिन गौतमले जानकारी दिए ।
आयोजनाको सुरूङ, विद्युतगृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायत प्याकेज- २ को निर्माणकार्य सिनो हाइड्रो कर्पोरेसन चीनले गरिरहेको छ ।
विद्युत गृहका सिभिल संरचना निर्माणकार्य पनि अन्तिम चरणमा रहेको आयोजनाले जनाएको छ । स्वीजयार्ड निर्माण, विद्युत गृहमा रहने उपकरण जडान लगायतका कार्य भइरहेका छन् । टेलरेस निर्माण सम्पन्न भएको छ ।
यस प्याकेजको समग्र भौतिक प्रगति करिब ६२ प्रतिशत छ । प्याकेज- ३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणका केइसी इन्टरनेशनल लिमिटेड, भारतले गरिरहेको छ ।
सञ्चारविज्ञ गौतमका अनुसार ३४ दशमलव ७ किमी प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७८ वटा टावरको जग हालिएको छ भने ६९ वटा टावर खडा गरिएको छ ।
उक्त प्याकेजको समग्र निर्माण प्रगति ७४ प्रतिशत रहेको छ । एसियाली विकास बैङ्क (एडिबी) र नेपाल विद्युत् प्राधिकरणको उच्चस्तरीय टोलीले तनहुँस्थित सेती नदीमा निर्माणाधीन एक सय ४० मेगावाट जडित क्षमताको जलाशययुक्त तनहुँ जलविद्युत् आयोजनाको निर्माणकार्यले गति लिइरहेको छ ।
मुख्य संरचनालाई तीन प्याकेजमा विभाजन गरी निर्माणाधीन आयोजनाको समग्र प्रगति ६३ प्रतिशत रहेको छ ।
